Théorie des contraintes : produire plus sans dépenser plus

Dirigeant de PME/responsable opérationnel
Repérez votre goulot d'étranglement et augmentez votre capacité de production, sans investissement supplémentaire, avec la théorie des contraintes.

Vous avez l’impression que tout le monde travaille dur, mais que rien n’avance vraiment. Les délais glissent, les projets s’accumulent et chaque fois qu’une urgence arrive, tout s’arrête ailleurs. Vous vous dites : « Il faut qu’on embauche » ou « Il faut de nouveaux outils ». Et si le problème n’était pas le manque de ressources, mais la façon dont vous les utilisez ? La théorie des contraintes propose une autre façon de voir. Cet article montre comment identifier ce qui vous bloque vraiment et le lever sans investissement majeur.

Les principes clés de la théorie des contraintes en 5 minutes

La théorie des contraintes, développée par Eliyahu Goldratt, repose sur une idée simple : dans toute entreprise, une seule chose bloque plus que les autres. Trouver cette chose et la déverrouiller libère une capacité de production que le reste de votre organisation ne peut pas atteindre tant qu’elle n’est pas levée. Voici les quatre principes essentiels.

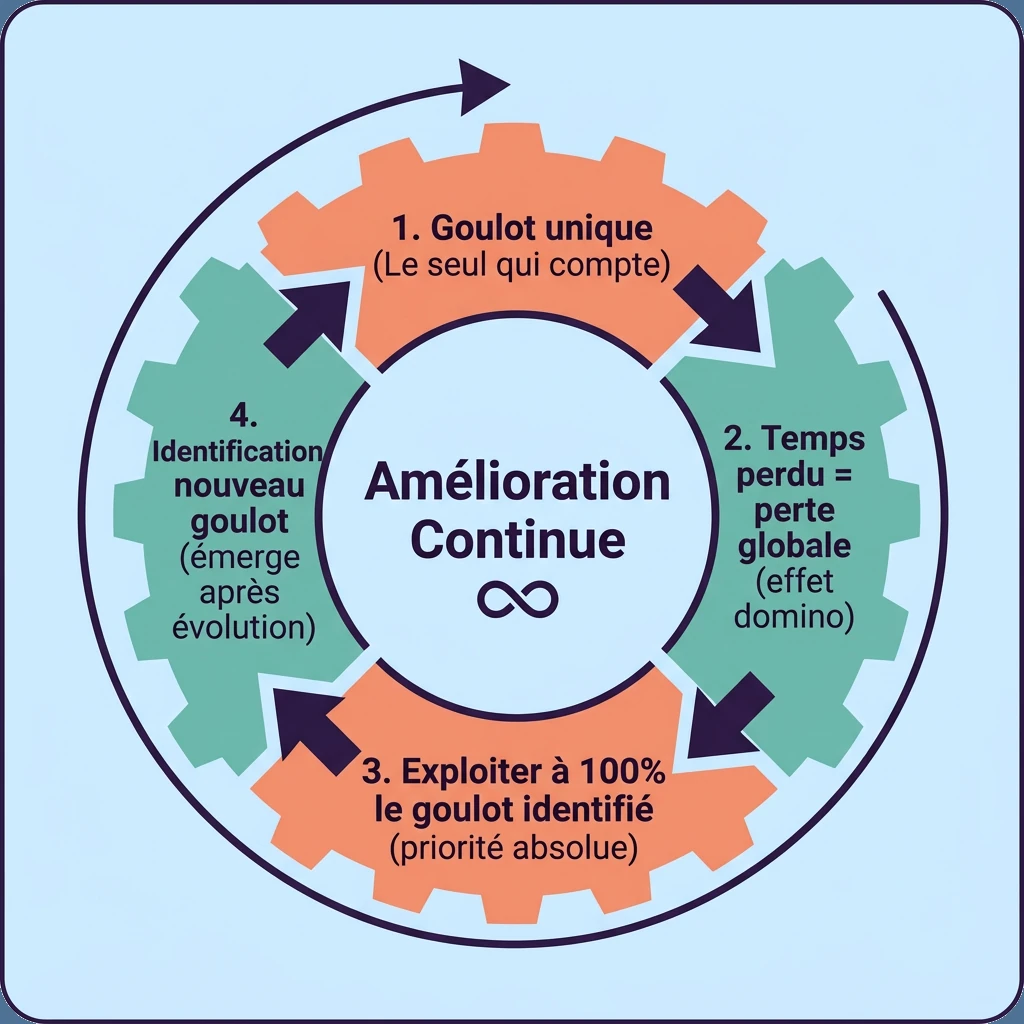

Schéma de la théorie des contraintes
Les 4 étapes de la théorie des contraintes

Principe 1 : Votre entreprise a un goulot d’étranglement (et un seul qui compte vraiment)

Imaginez une chaîne de production. Si une étape traite 10 dossiers par jour et les autres en traitent 50, le maximum que vous pouvez livrer, c’est 10. Peu importe si les autres étapes vont deux fois plus vite : vous êtes limité par le maillon faible. Chez vous, ce goulot peut être une personne (l’architecte solution, le gestionnaire administratif), un processus (la validation des factures) ou une machine. Une fois que vous l’identifiez clairement, vous savez où agir.

Principe 2 : Une heure perdue au goulot est une heure perdue pour toute l’entreprise

Si votre goulot prend une réunion inutile, elle bloque toute la chaîne. Si cette personne s’absente sans prévoir du support, tout s’arrête. Le reste de l’entreprise peut tourner au ralenti, cela ne change rien au débit global. Protéger votre goulot, c’est maximiser votre sortie globale. C’est souvent contre-intuitif, mais c’est ce que la méthode démontre.

Principe 3 : Exploitez pleinement votre goulot avant d’investir ailleurs

Beaucoup de PME cherchent à agrandir alors que leur goulot ne fonctionne qu’à 70 % de sa capacité. La première étape consiste à faire fonctionner ce goulot à 100 % (bonnes priorités, pas de temps perdu, équipement optimisé). Ensuite seulement, vous envisagez d’augmenter sa capacité (embauche, technologie).

Principe 4 : La chaîne évolue. Après avoir levé une contrainte, une autre émerge

Vous avez enfin décongestionné votre architecte ? Peut-être que maintenant c’est le commercial qui devient le goulot ou le fournisseur. Le jeu n’est pas « résoudre une fois pour toutes », c’est « identifier continuellement le goulot du moment et le lever ». C’est un processus permanent.

Où se cachent les goulots d’étranglement dans votre PME ?

Les goulots existent dans tous les types d’entreprises mais ils se manifestent différemment selon votre secteur et votre taille. Voici où regarder.

Exemple 1 : Production ou services IT (équipes projet)

Vous avez trois chefs de projet qui gèrent chacun 2-3 clients et un architecte solution unique qui valide tous les designs. L’architecte approuve lentement, les équipes l’attendent avec impatience. Pendant que tout s’empile, les autres projets attendent. Résultat : délais qui glissent, clients frustrés.

Le goulot : l’architecte. La première solution n’est pas de recruter un deuxième architecte (cher et long), mais de s’assurer que l’architecte ne fait que ça (pas de réunions parasites, pas de support « pompier », rien d’autre). Et peut-être de former un junior (ou utiliser l’IA) pour les tâches répétitives. Vous venez d’augmenter votre débit.

Exemple 2 : Services administratifs ou finances (PME classique)

Une personne gère les factures entrantes/sortantes, les justificatifs, les rapprochements. Elle est submergée. Chaque mois, c’est le chaos. Les factures traînent, les délais de paiement s’allongent, votre trésorerie souffre.

Ici, le goulot n’est peut-être pas l’emploi du temps mais le processus : les factures arrivent par courrier, SMS, email, en mille formats différents. Cette personne doit numériser, organiser, puis traiter. Automatiser l’entrée (numérisation, reconnaissance optique) libère une part significative de son temps. Elle peut alors traiter plus de factures et valider plus vite. Zéro embauche, pas de gros investissement, juste du processus mieux pensé. Vous pouvez aussi explorer comment l’IA transforme vos processus répétitifs .

Exemple 3 : Commerce / distribution (stocks et commandes)

Vous avez un entrepôt qui reçoit les commandes en ligne, prépare les colis et les envoie. Mais l’emballage est l’étape la plus lente. Les colis s’accumulent, les délais de livraison augmentent, les clients se plaignent.

Le goulot : l’emballage. Solution : revoir le design des colis pour les rendre plus rapides à préparer, ou ajouter une personne dédiée uniquement à l’emballage. Vous avez significativement augmenté le débit.

L'impression d'être toujours bloqué au même endroit ?

Décortiquons ensemble vos principaux goulots d'étranglement.

Parler de vos contraintes

Comment prioriser vos actions : un cadre pragmatique

Vous avez identifié votre goulot (ou vous pensez l’avoir trouvé). Maintenant, comment savoir si c’est vraiment la bonne priorité ? Posez-vous ces trois questions.

Trois questions pour valider votre priorité

Est-ce vraiment le goulot qui bloque le plus d’impact business ? Pas seulement celui qui vous agace le plus. Si votre goulot est lié à un processus qui n’impacte que 20 % de votre chiffre d’affaires, ce n’est peut-être pas la priorité. Cherchez celui qui affecte le plus : cycles de livraison, délais client ou résultat global.

Pouvez-vous l’exploiter à 100 % avant d’investir ailleurs ? Avant de dire « j’embauche un architecte de plus » ou « j’achète un nouveau logiciel », vérifiez que votre goulot actuel fonctionne à plein régime. Souvent, il y a une réserve cachée : temps perdu en réunions, tâches mal allouées, outils inadéquats. Commencez par là.

Si vous résolvez cette contrainte, qu’est-ce qui change vraiment pour le business ? Lever un goulot marginal peut être intéressant, mais lever le goulot de la validation client et réduire les délais de façon significative, cela change la trésorerie, la satisfaction client et votre capacité à accepter plus de contrats.

Mini-checklist de décision

CritèreOui = prioritéNon = à réévaluer
C’est le même goulot depuis 6 mois ?✓ Priorisé? À creuser
Cela affecte plus de 40% de votre chiffre ?✓ Priorisé? Secondaire
Vous pouvez le résoudre avec 0 €/peu de budget ?✓ Priorisé? À budgétiser
Une fois résolu, le flux général s’accélère ?✓ Priorisé? Impact limité

Prêt à retirer les cailloux qui bloquent vos process ?

Aide à l'identification des goulots d'étranglement de votre PME.

Définir une stratégie

Exemple concret : PME de services IT, 15 personnes

Une PME de services IT avait le sentiment que « tout est urgent ». Après diagnostic, le vrai goulot était identifiable : un architecte solution qui validait tous les designs, même les plus routiniers. Cet architecte passait 50 % de son temps en réunions internes de priorité, l’autre 50 % à valider des designs.

On a appliqué la théorie des contraintes en trois étapes. D’abord, supprimer les réunions non essentielles pour l’architecte : il valide, c’est tout. Ensuite, former un junior pour valider les designs de niveau 1, qui représentent la grande majorité des cas. Enfin, limiter le nombre de projets lancés en parallèle à 5 (au lieu de 10) pour que tout le monde concentre son énergie.

Résultat : délais de livraison réduits de 35 %, architecte moins sous pression, équipe plus sereine. Aucune embauche, zéro nouveau logiciel. Juste une meilleure compréhension du flux réel et une priorisation claire. Six mois plus tard, le nouveau goulot était devenu le commercial (capacité de livrer supérieure à celle de vendre) ce qui signalait une progression réelle de la capacité opérationnelle.

La théorie des contraintes comme levier de pilotage

La théorie des contraintes n’est pas une recette magique. C’est une façon de voir votre entreprise. Au lieu de croire « il faut tout optimiser partout », elle dit : « Trouvez ce qui bloque vraiment. Concentrez-vous dessus. Une fois déverrouillé, identifiez la nouvelle contrainte et recommencez. »

Pour une PME sous pression (celle qui se dit « on ne peut pas prendre ce client, on n’a pas les ressources ») cette méthode redonne de la clarté : moins de projets en parallèle, des priorités visibles, moins de sentiment d’étalement permanent. Et surtout, cela redonne la capacité à avancer sans attendre l’embauche ou l’investissement IT que vous repoussez depuis plusieurs mois.
